Znowu jesteśmy zaskoczone
Zapraszamy do przeczytania najnowszego felietonu, którego autorem jest PAPA:
Przewiduj, zapobiegaj, byś straty nie miewał; Głupi mówi po szkodzie: „Jam się niespodziewał!“

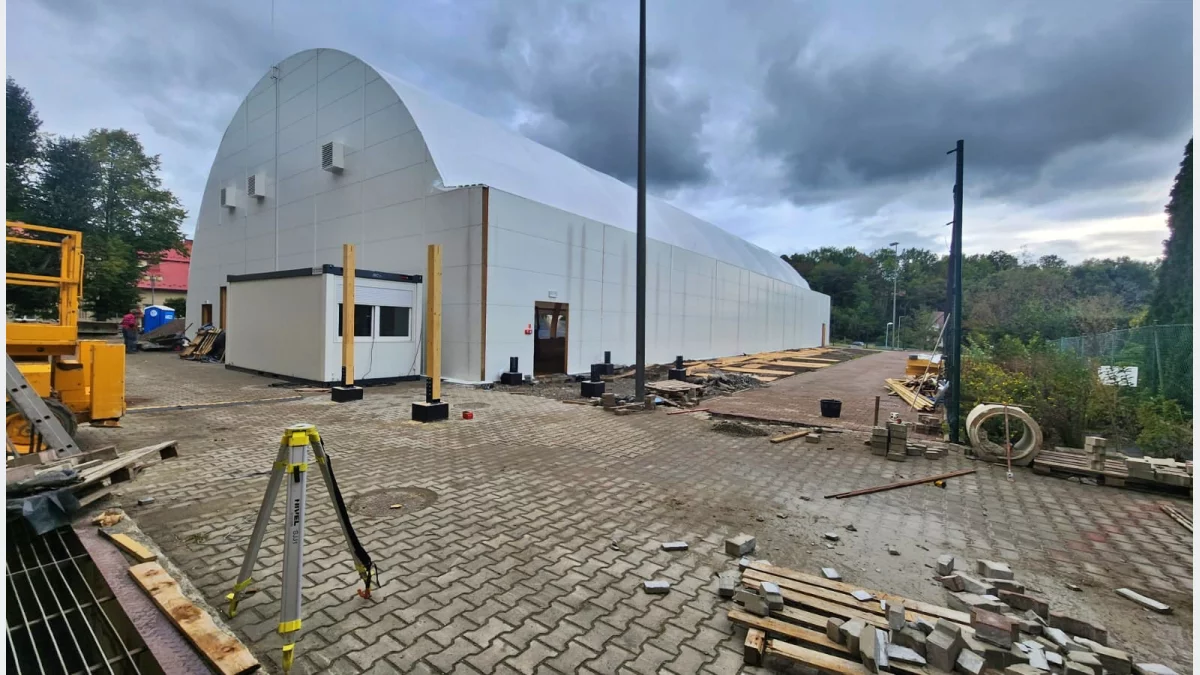

Zadaszone boisko przy szkole „dwójce” miało powstać do listopada 2024. Umowa została popisana 22 kwietnia 2024 r . Maj, czerwiec, lipiec, sierpień, wrzesień, październik, listopad – wychodzi 7 miesięcy na wykonanie projektu, uzyskanie pozwolenia na budowę i montaż tego dość dużego namiotu, bo przecież trudno nazwać ten hangar inaczej. Ktoś, kto przystąpił do tego przetargu i go wygrał musiał założyć, że w takim czasie da się to ogarnąć. Inaczej przecież by się za to nie brał. Wartość umowy wyniosła prawie 3 miliony złotych.
I wydarzyły się kataklizmy – równe chyba tym, które spowodowały niesławną „próbę” uruchomienia w Limanowej lodowiska na ferie. Minęły Mikołajki 2024, święta Bożego Narodzenia, Wielkanoc, Dzień Dziecka, wakacje, początek roku szkolnego. Zamiast 7 jest 18 miesięcy grzebania się z tym przez wykonawcę – może uda się na Mikołaja, choć pewności nie ma, skoro termin realizacji był już tyle razy przesuwany. Rzecz jasna na budowie odbywały się pewnie cykliczne wizytacje z licznymi pozami uwidocznionymi na wielu fotografiach. Wizytowano postęp robót, choć ten chyba nie był zbyt znaczący.
Znowu, jak w przy wspomnianym lodowisku, pojawiły się obiektywne trudności. Jak rozumiem Jej Ekscelencję Panią Wice wykonawca został zaskoczony, że ma realizować obiekt tak blisko szkoły i „procedury się wydłużały”, potem pojawiło się kolejne zaskoczenie, że od jesieni do wiosny w Limanowej może być zimno (kurczę, jak pamiętam w lutym było ciepło, że w T-shircie się chodziło). I tak się wlecze, jak ciuchcia u Tuwima – ospale, powoli.
Ciekaw jestem jednego – czy gdyby inni wykonawcy wiedzieli, że na tą robotę nie trzeba się będzie spinać, że zamiast 7 będą mieć 18 miesięcy na realizację, czy nie zaproponowaliby niższej ceny?. Jak to jest, że są tacy wykonawcy, którzy jak powiedzą, że zrobią w umówionym terminie to robią, a są tacy, którzy umówione terminy zdają się mieć gdzieś.
Kara umowna za nieterminowe wykonanie tej roboty to prawie 3 tysiące złotych dziennie. To znaczy, że miesiąc opóźnienia powinien kosztować wykonawcę około 90 tysięcy złotych. To są konkretne pieniądze i pewnie wykonawcy żal byłoby je zapłacić.
Pobawmy się na poziomie 5 klasy szkoły podstawowej. Wykonawca pewnie musiał założyć, że wykonanie projektu i uzyskanie pozwoleń zajmie mu 2 – 3 miesiące. Przyjmijmy, że dwa, co oznacza, że samo wykonanie miało mu zająć 5 miesięcy. Na skutek „przedłużających się procedur” uzyskał pozwolenia na budowę w październiku 2024. Nawet jeśli do marca 2025 na tej budowie nie działo się kompletnie nic to przyjmując na serio te 5, pierwotnie zakładanych, miesięcy wykonywania robót uczniowie „2” powinni od początku roku szkolnego mieć to zadaszenie do dyspozycji. Czyli 2 dodatkowe miesiące to „prezent” kosztujący obywateli tego miasta, bagatela prawie 180 tysięcy złotych, nie mówiąc o takich niedogodnościach jak plac budowy koło szkoły i zajęty parking. I to wszystko są wyliczenia na „korzyść wykonawcy” bo przecież nic nie stało na przeszkodzie, żeby przez całą zimę 2024/2025 przygotowywać materiały, a nawet rozpoczynać roboty.
Dziadek, jak babcia narzekała na otaczająca rzeczywistość, a on chciał jej przypiec mówił, że byle jakiej tanecznicy to i rąbek spódnicy przeszkadza.
